Inaugurada em 15 de dezembro de 2023, com iluminação LED, comunicação visual aplicada e acesso pela rampa.

Vídeo: da entrada até o fundo da loja

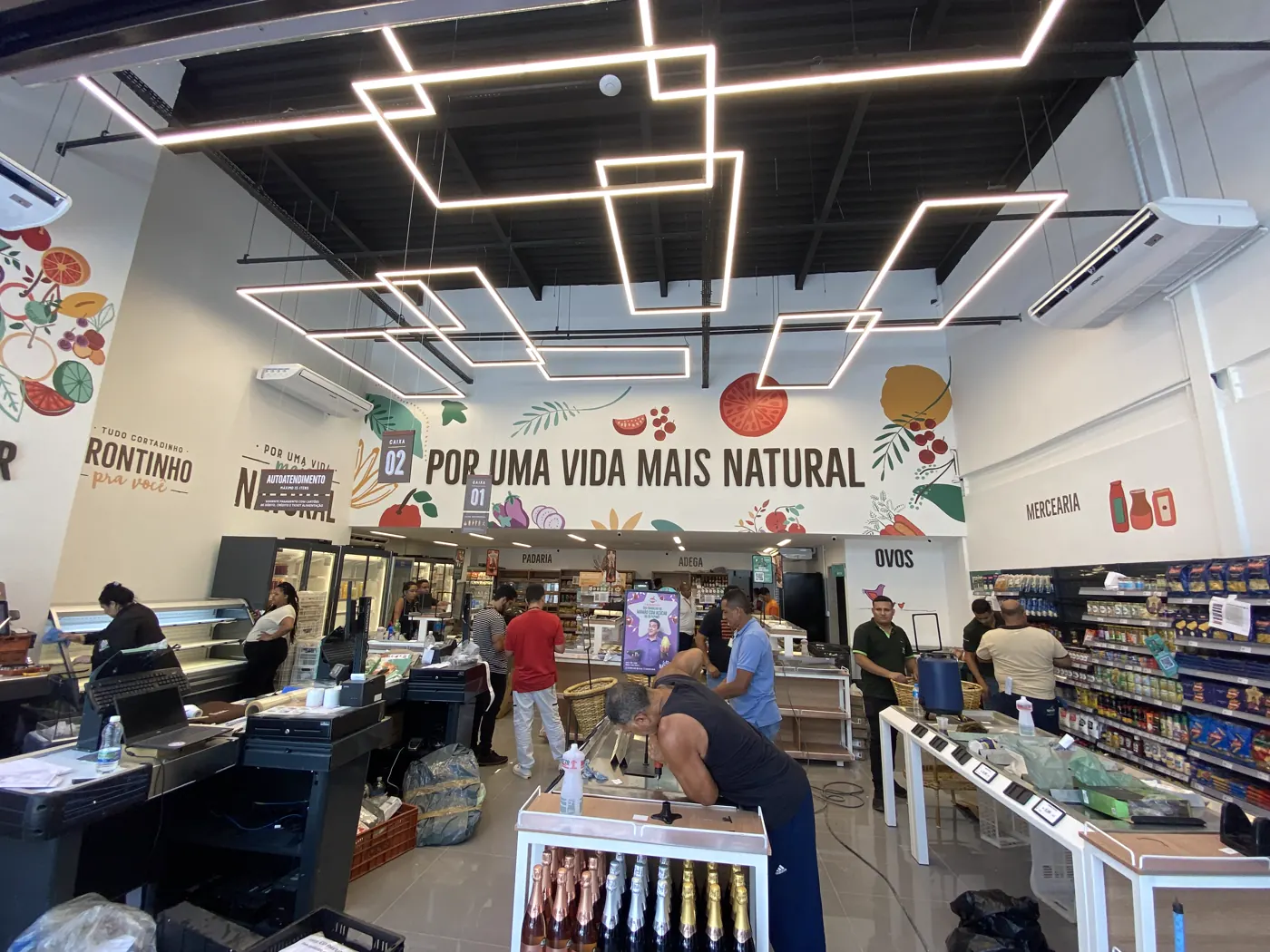

Interior da loja aberta ao público no dia da inauguração

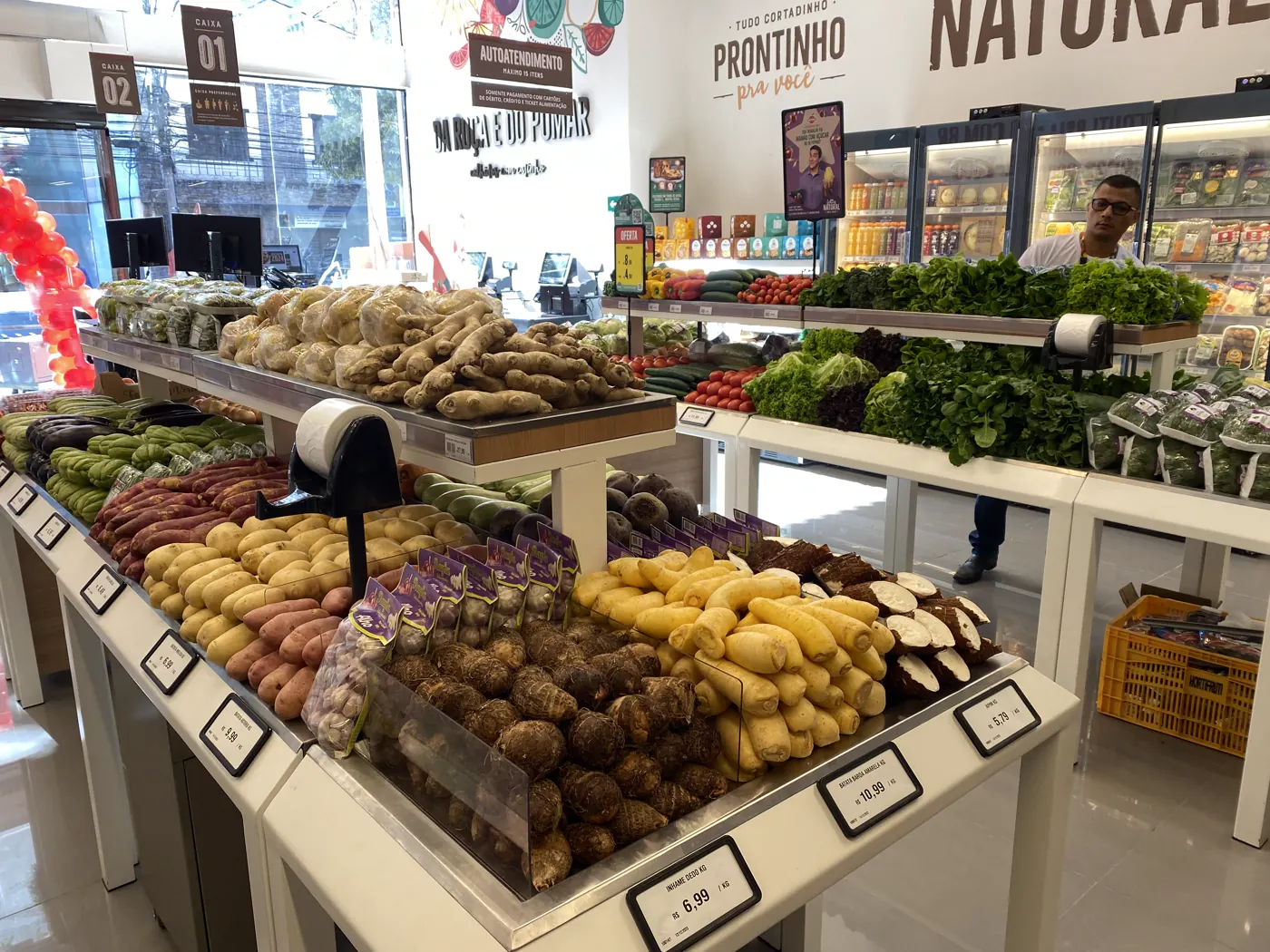

Bancadas de hortifruti abastecidas

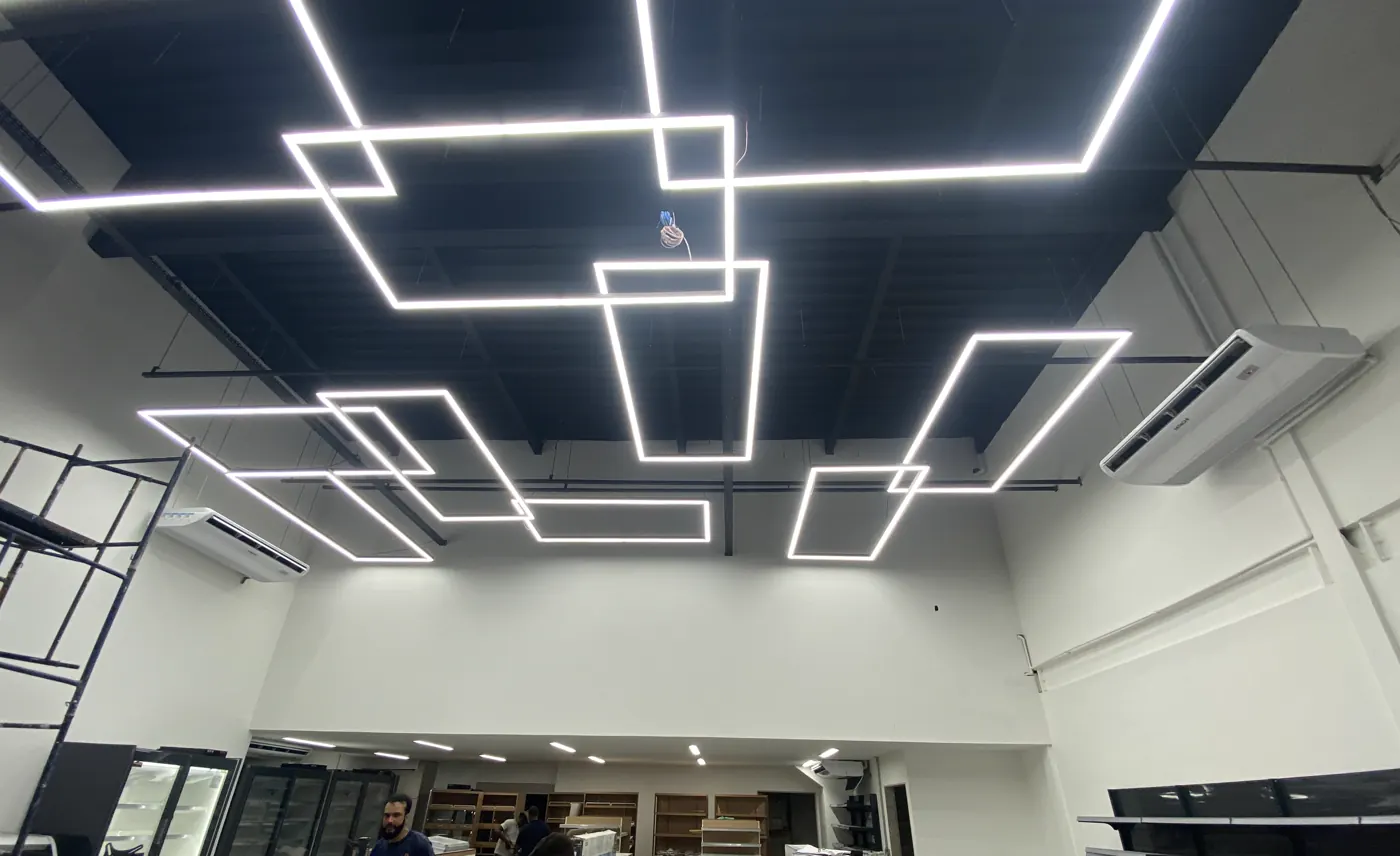

Teto com iluminação LED linear

Área dos caixas

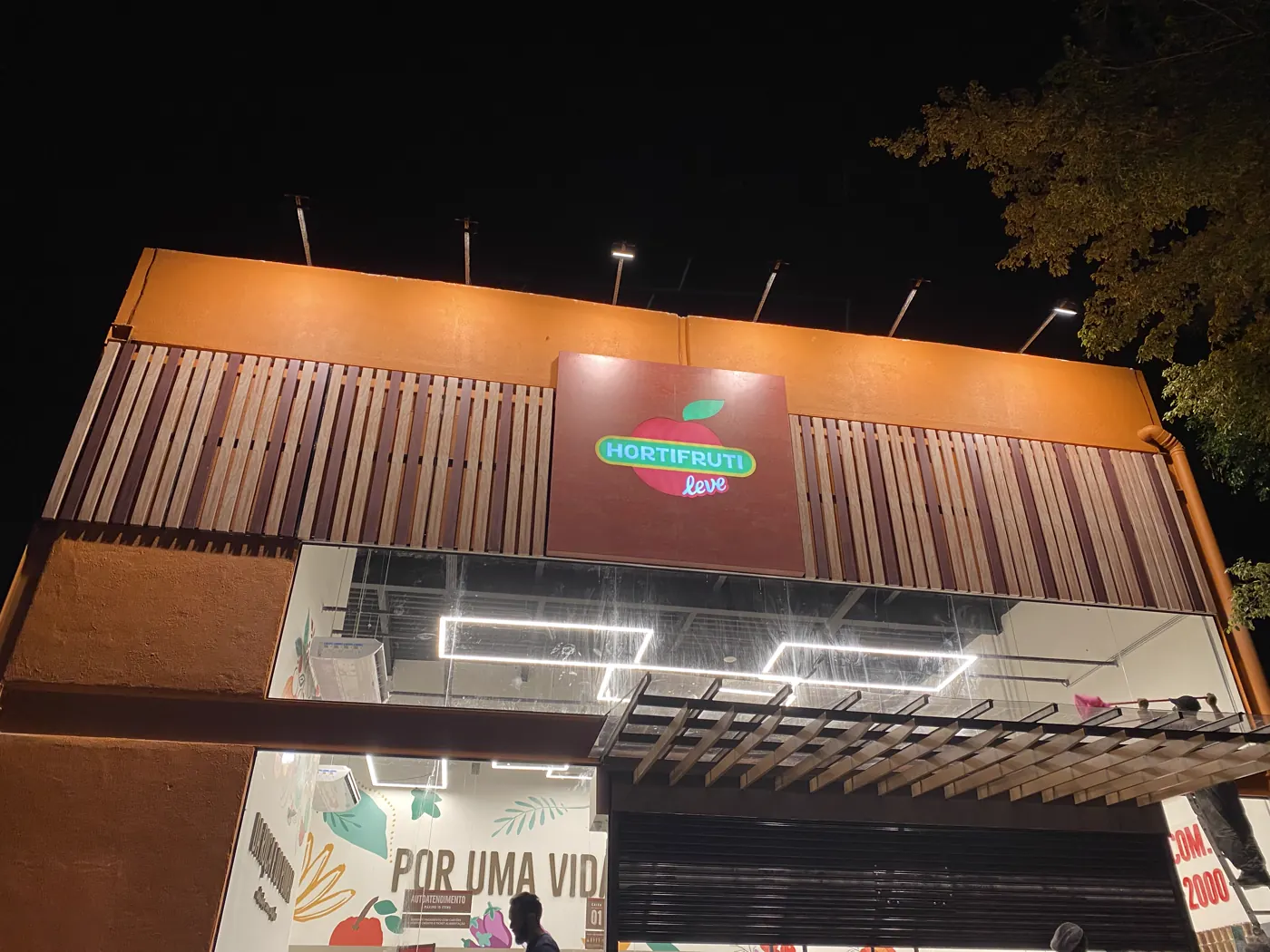

Fachada iluminada à noite

Rampa de acesso com corrimão
Área150 m²loja + mezanino
Prazo7 semanasdo início à inauguração
InícioOut/2023galpão bruto
Inauguração15/12/2023loja aberta ao público

Antes e Depois

Arraste a barra para comparar o galpão que recebemos com a loja entregue.

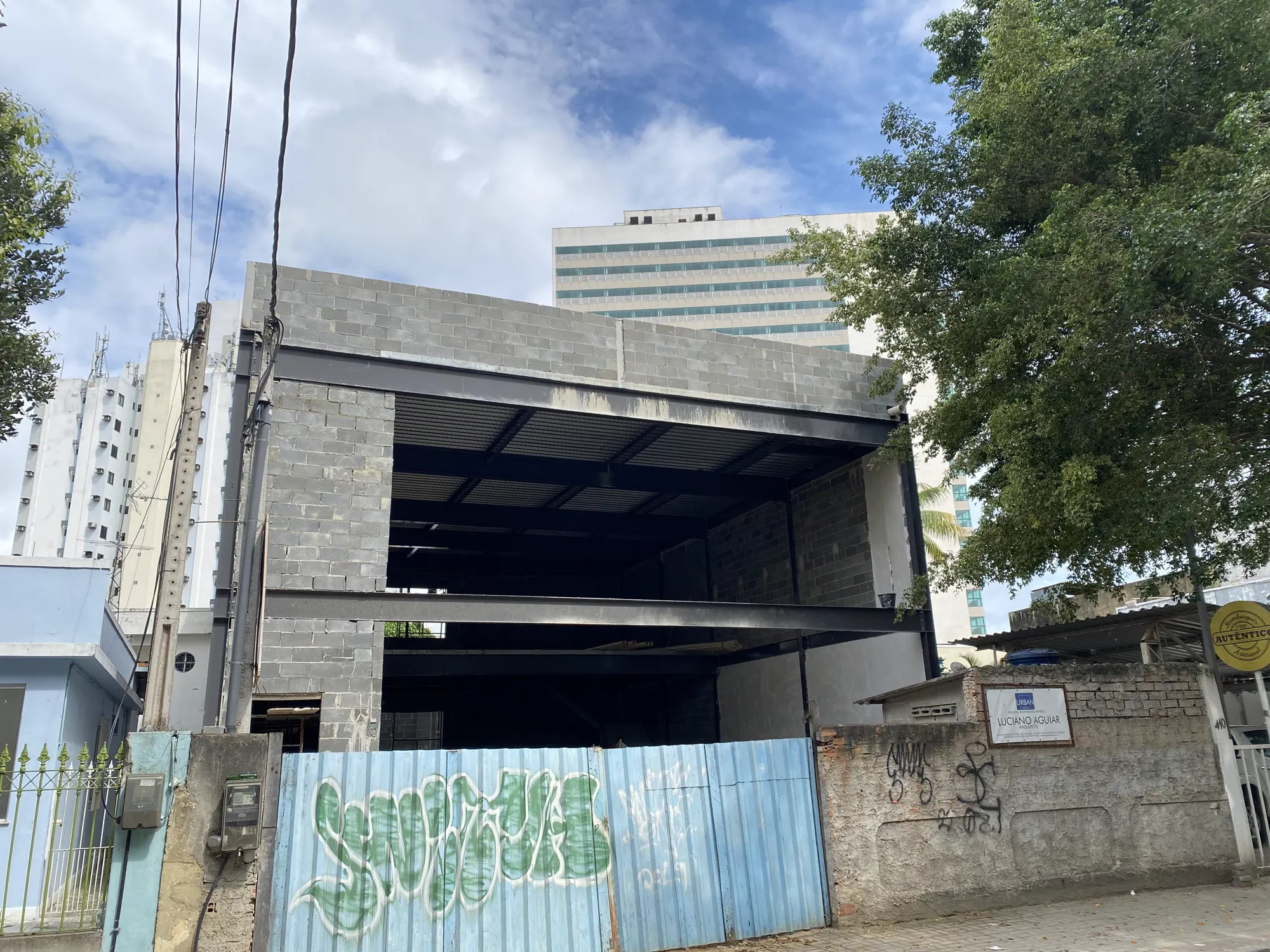

Depois: loja inaugurada Antes: galpão com tapume na frente Antes Depois

Do projeto à execução

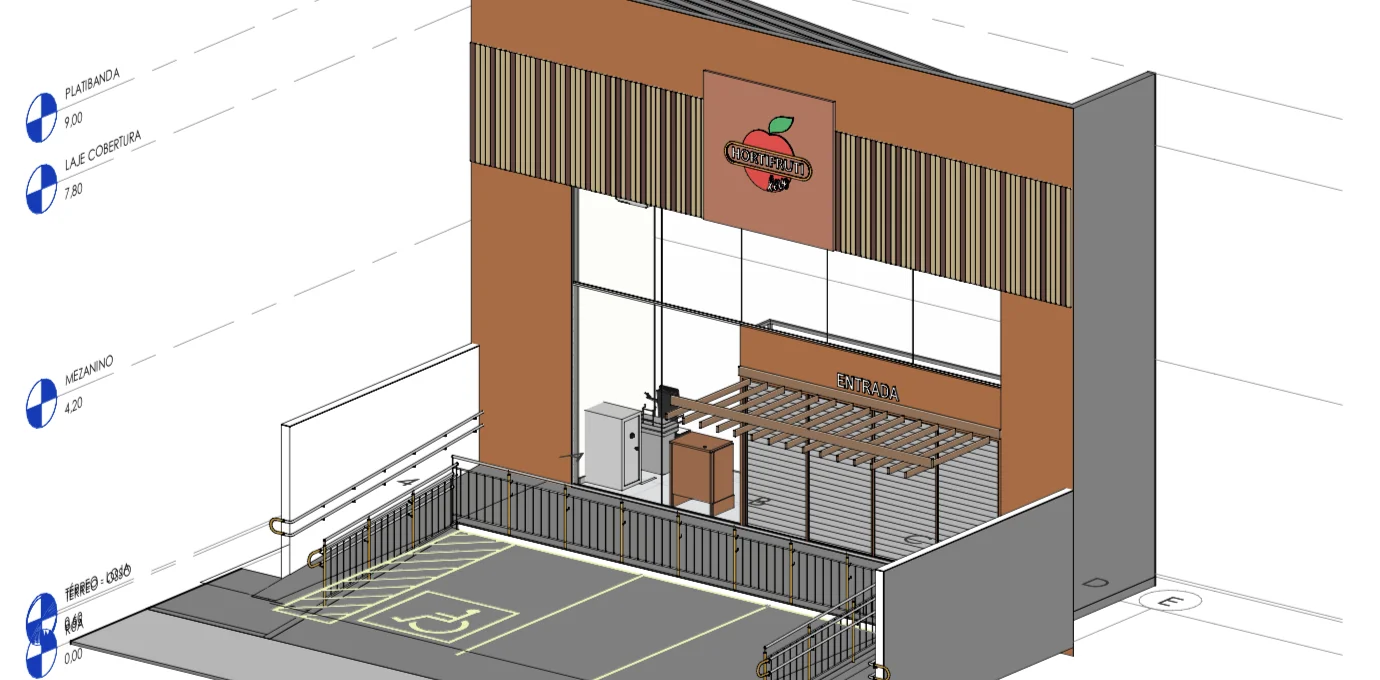

Modelo 3D do projeto da fachada
Projeto

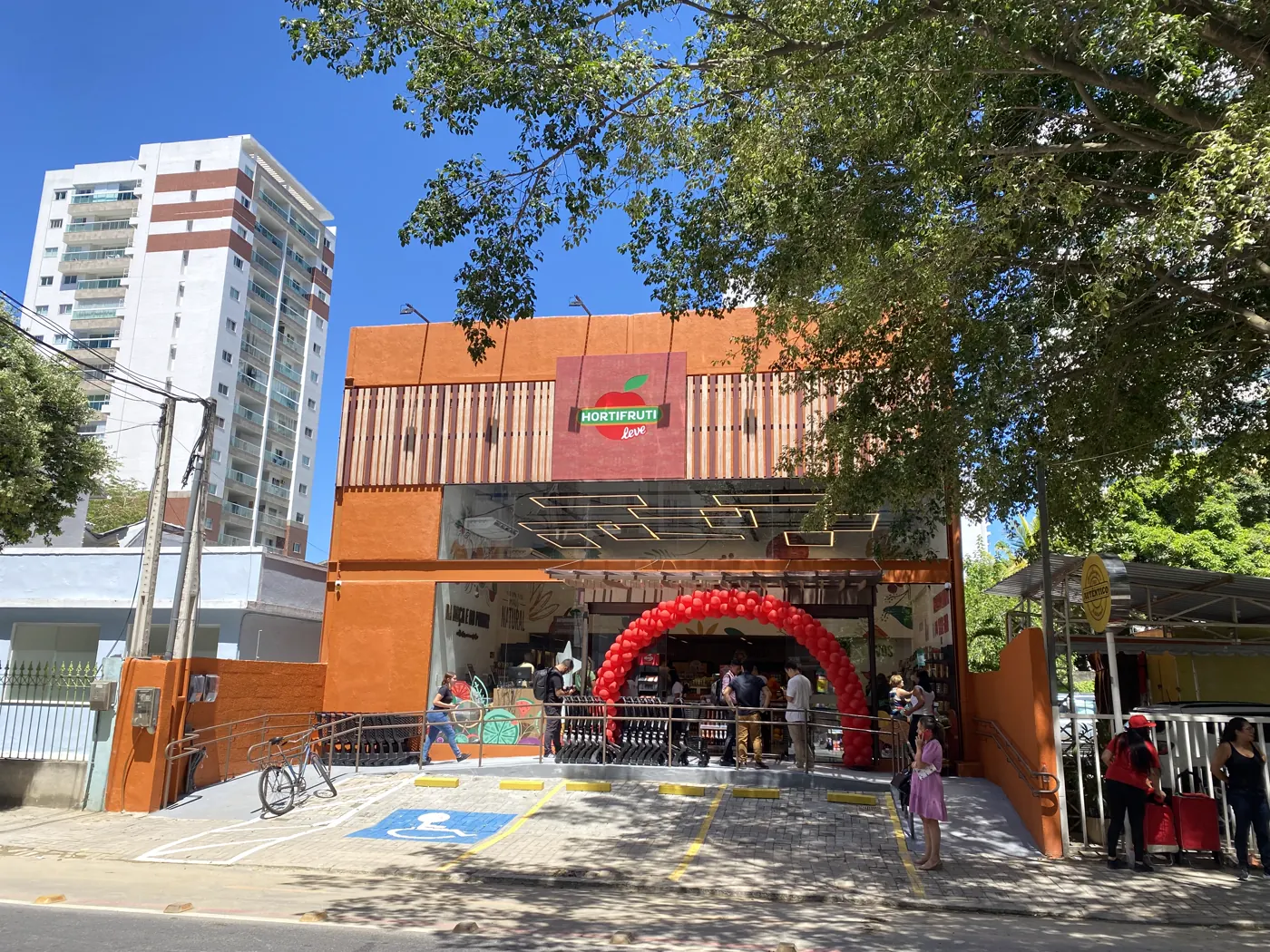

Fachada executada
Obra executada

Etapas da Obra

Registros feitos pela nossa equipe ao longo da execução. Navegue pelas etapas.

Etapa 1 de 5

Infraestrutura e piso

Esgoto e caixas de inspeção, lona, tela soldada e controle de nível a laser antes da concretagem do piso.

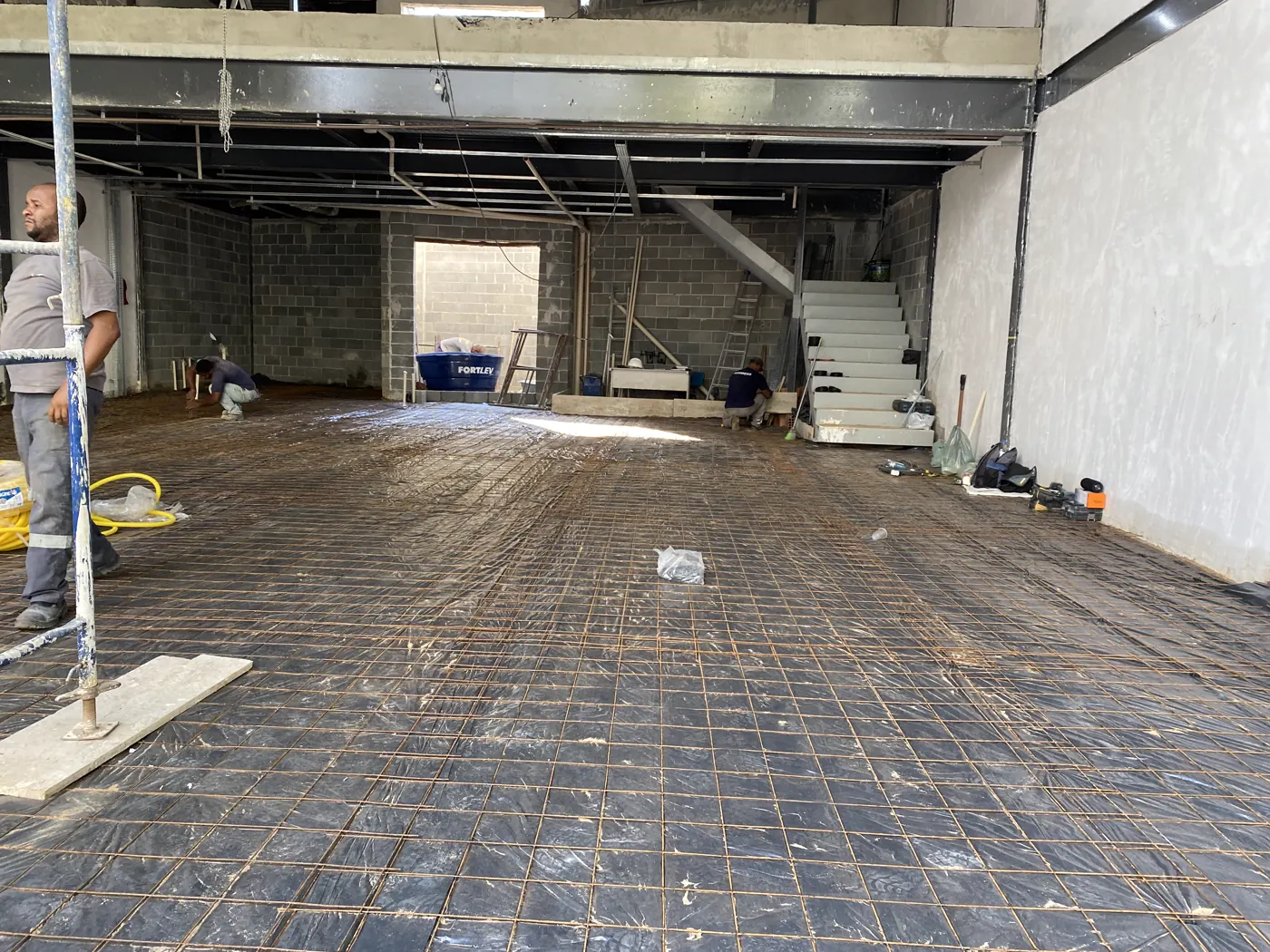

Lona e tela soldada
Lona e tela soldada

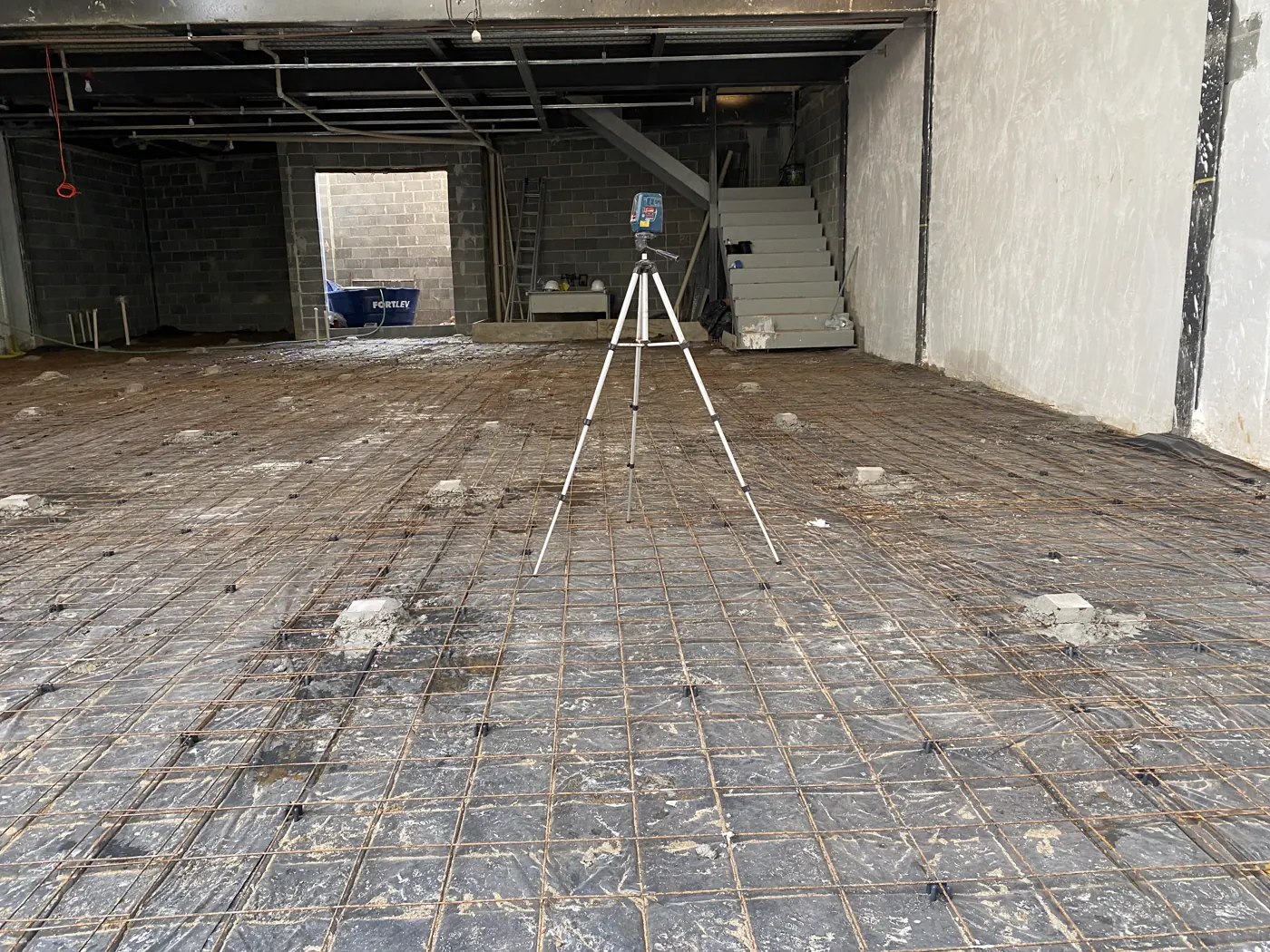

Nível a laser
Nivelamento a laser

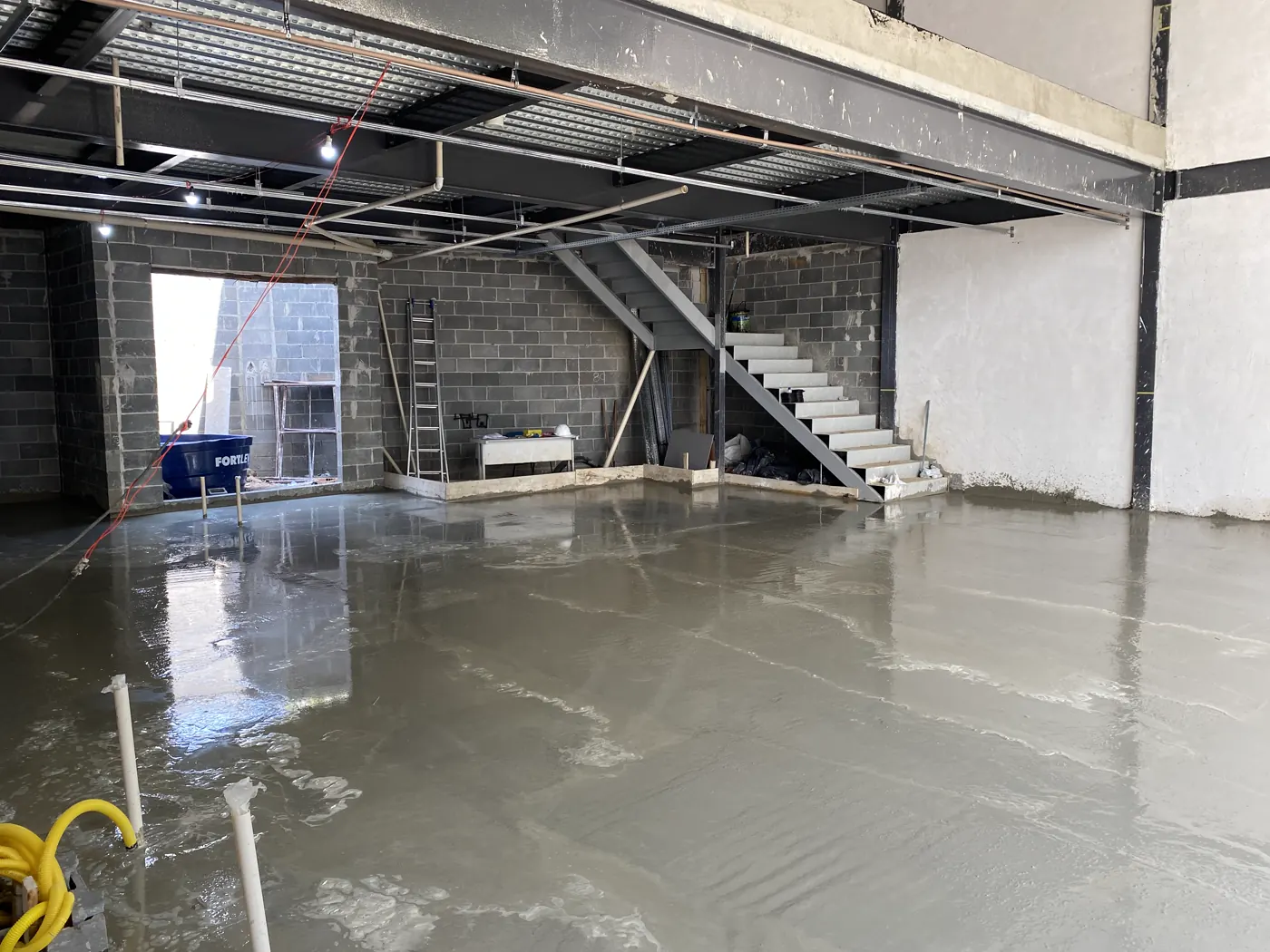

Piso concretado
Piso concretado
Etapa 2 de 5

Impermeabilização

Manta asfáltica aplicada a maçarico na laje do mezanino e nos reservatórios.

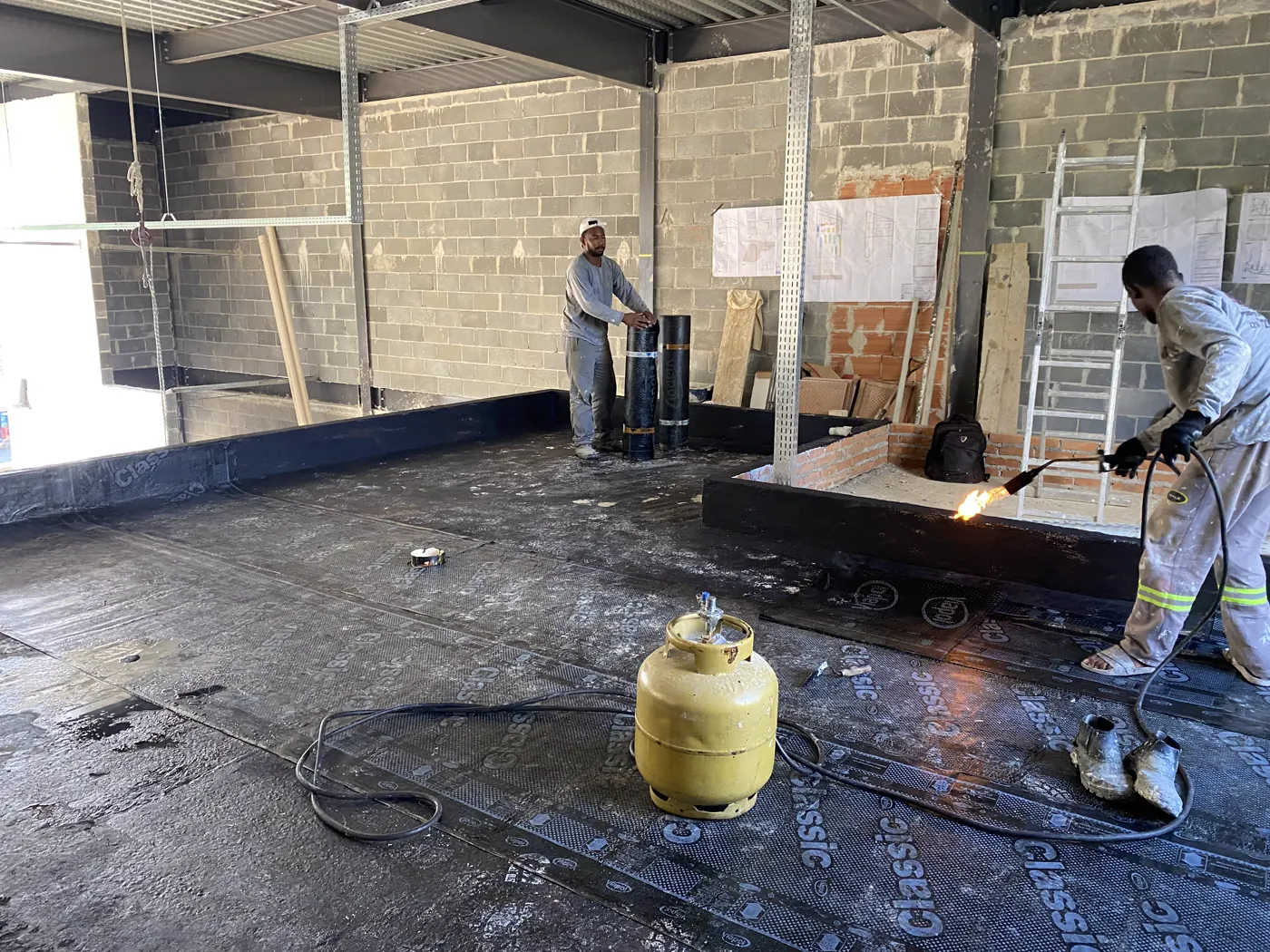

Aplicação de manta asfáltica
Aplicação da manta asfáltica

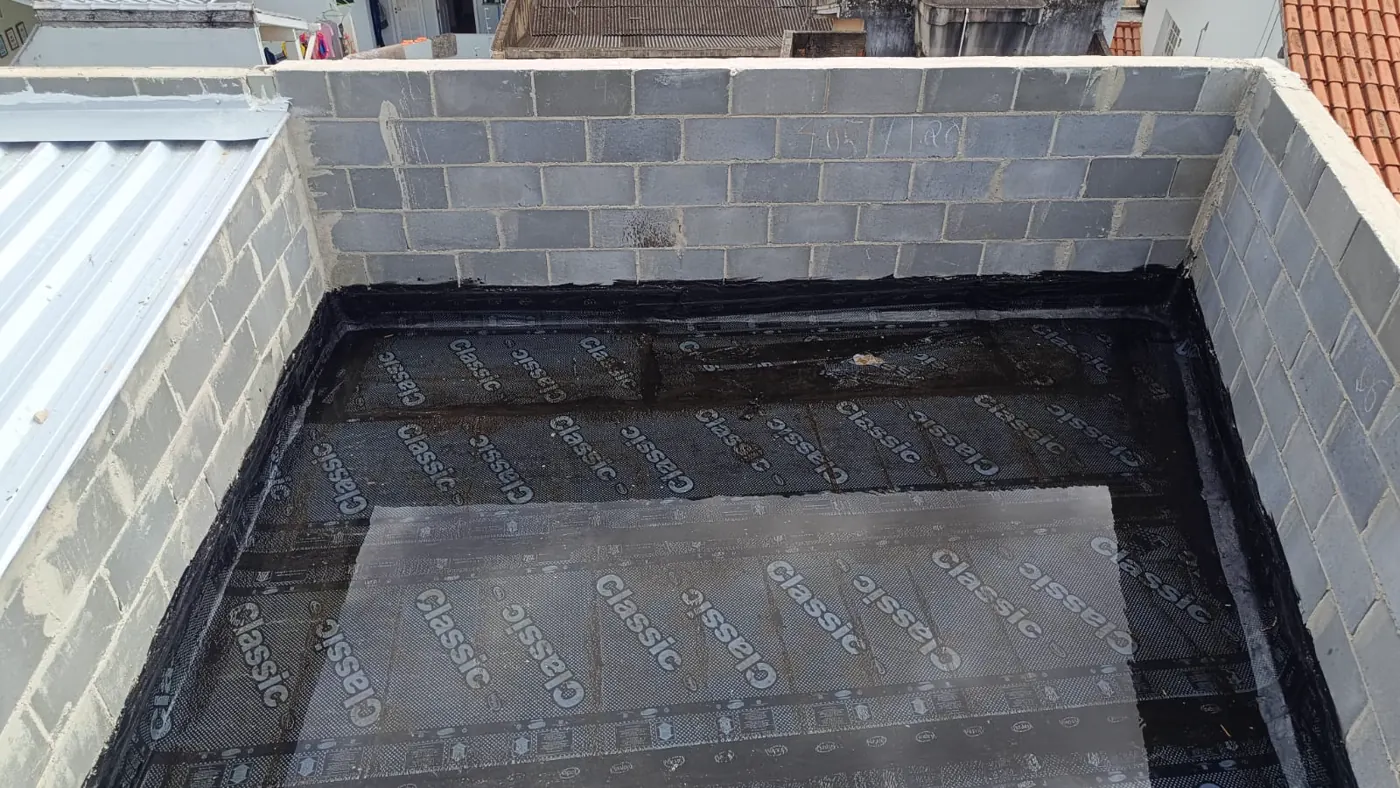

Reservatório impermeabilizado
Reservatório impermeabilizado

Laje do mezanino impermeabilizada
Laje do mezanino
Etapa 3 de 5

Instalações elétricas e hidráulicas

Quadros de distribuição, furações para passagem de tubulação e barrilete das caixas d’água na cobertura.

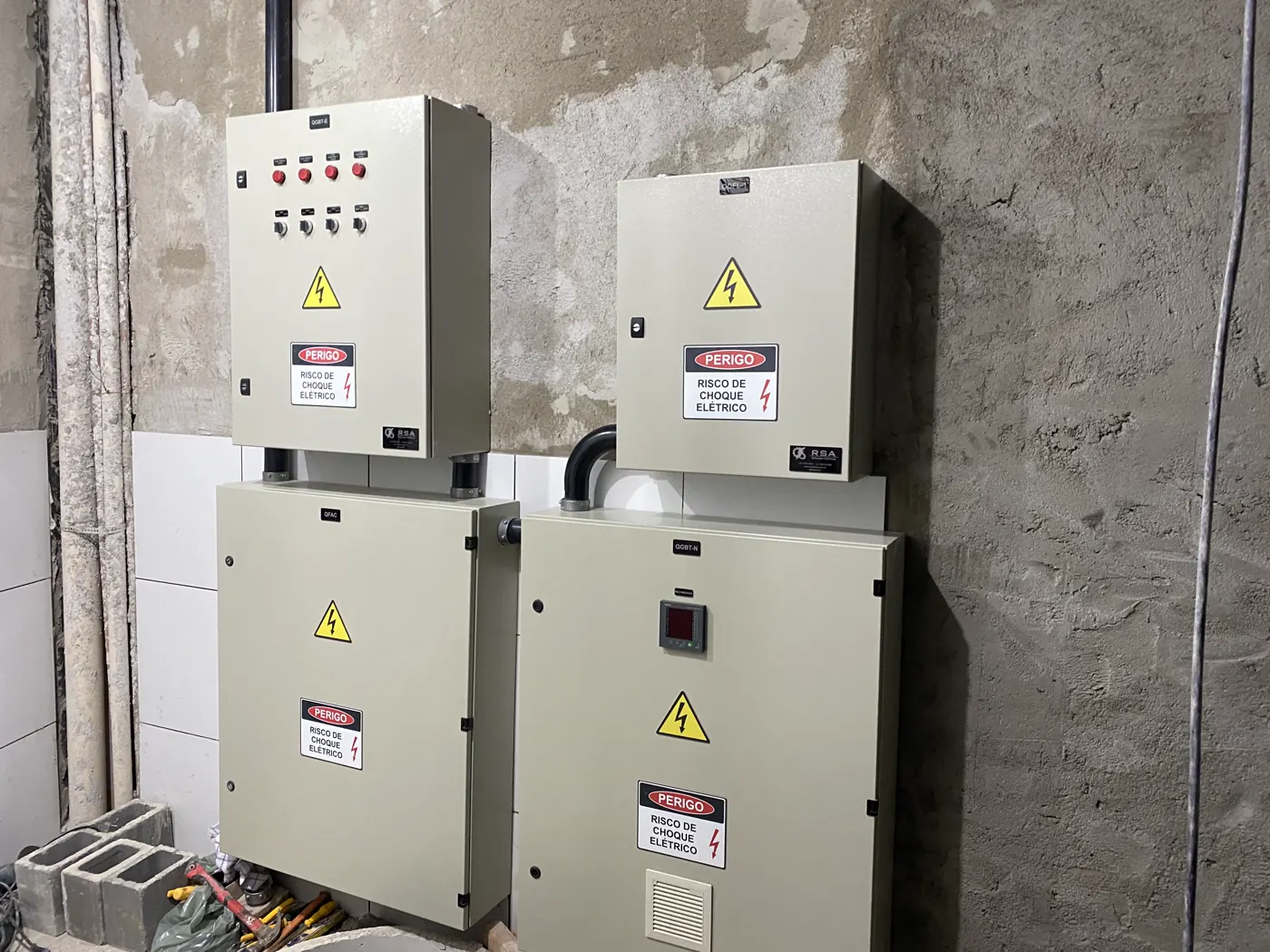

Quadros elétricos
Quadros elétricos

Furação com EPI
Furação para instalações

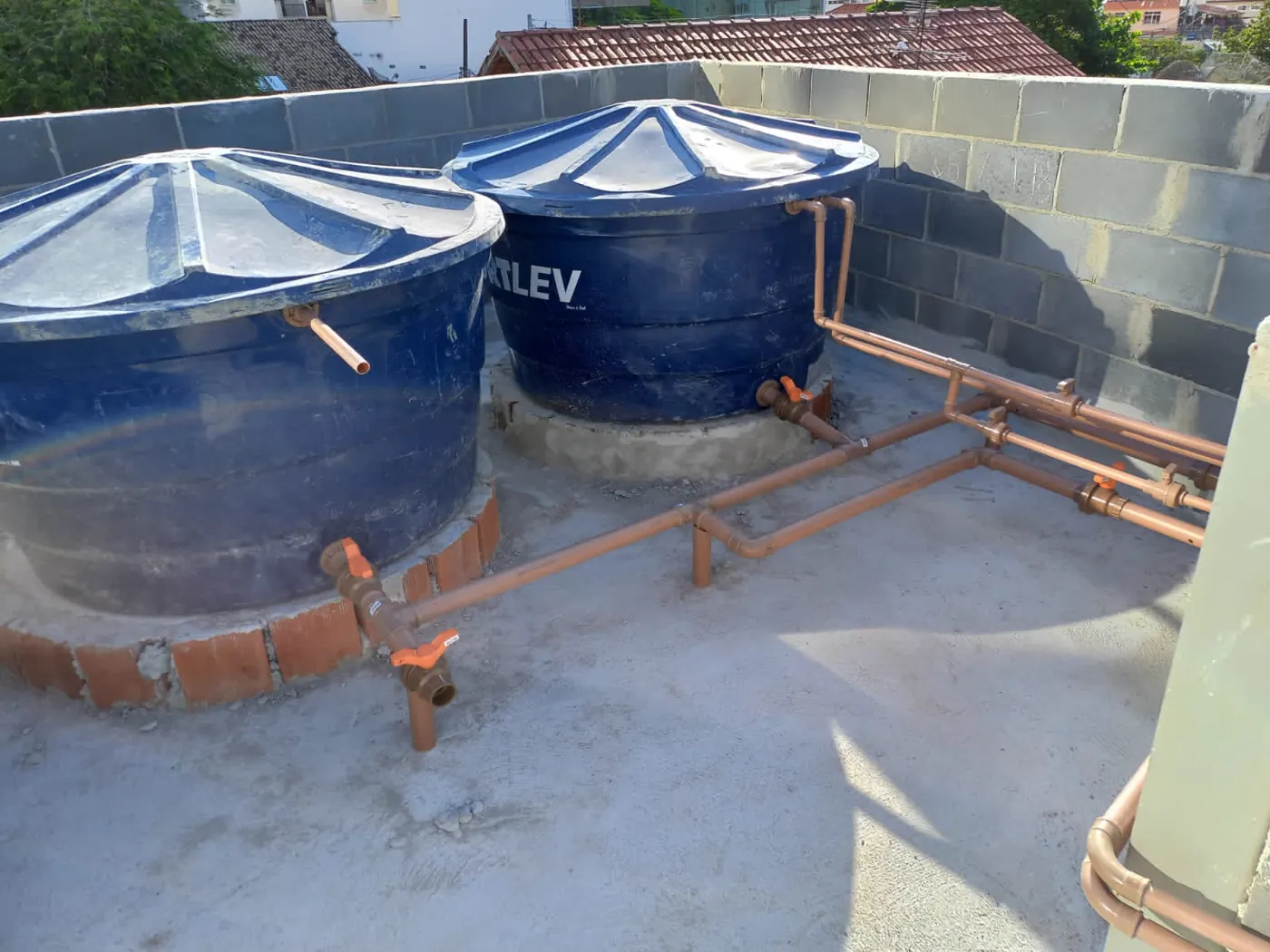

Barrilete e caixas d'água
Barrilete e caixas d’água
Etapa 4 de 5

Drywall e revestimentos

Fechamentos em drywall no pé-direito duplo, porcelanato no piso e revestimento cerâmico nas áreas molhadas.

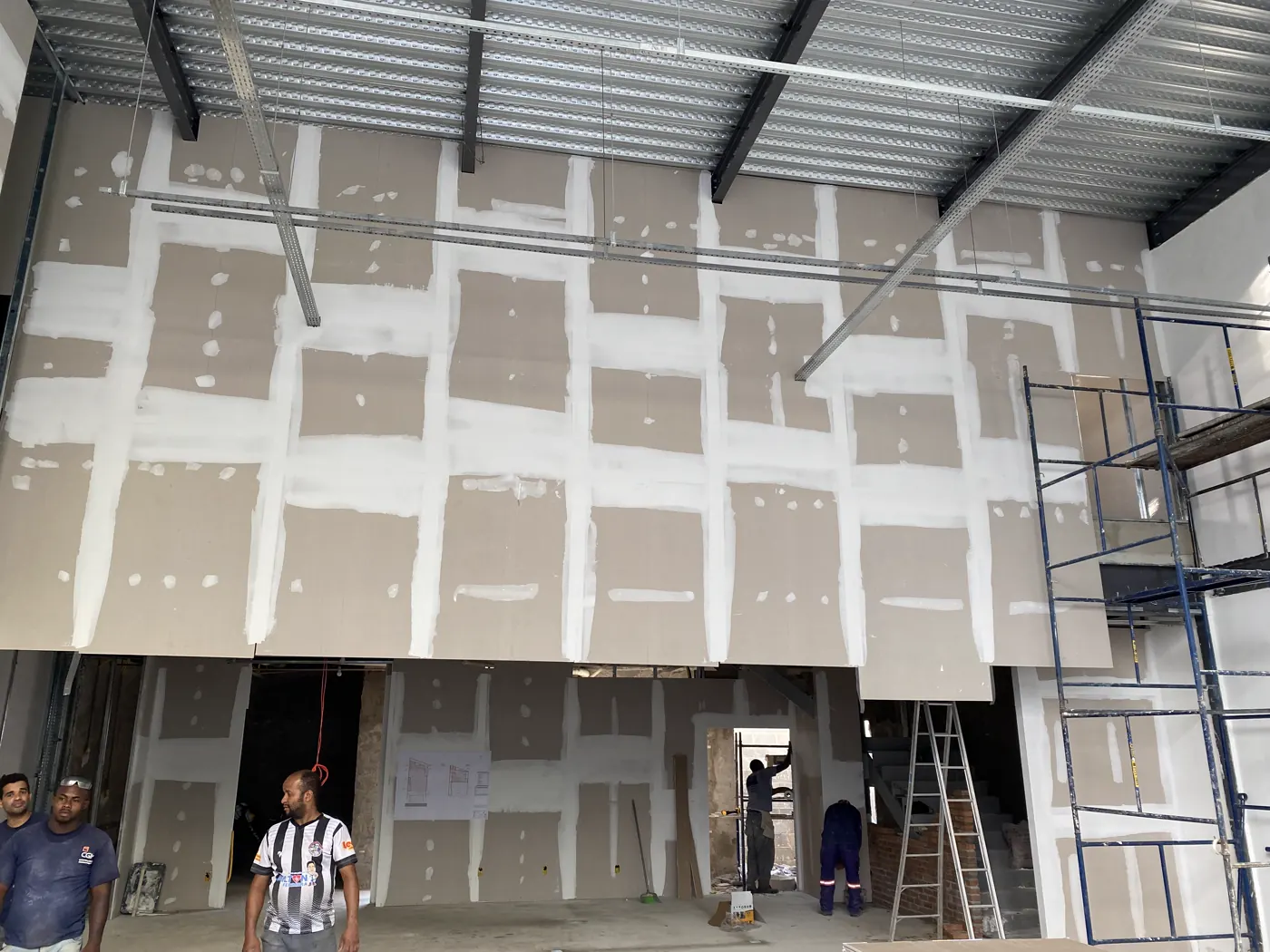

Drywall em pé-direito duplo
Drywall em pé-direito duplo

Porcelanato no piso
Porcelanato no piso

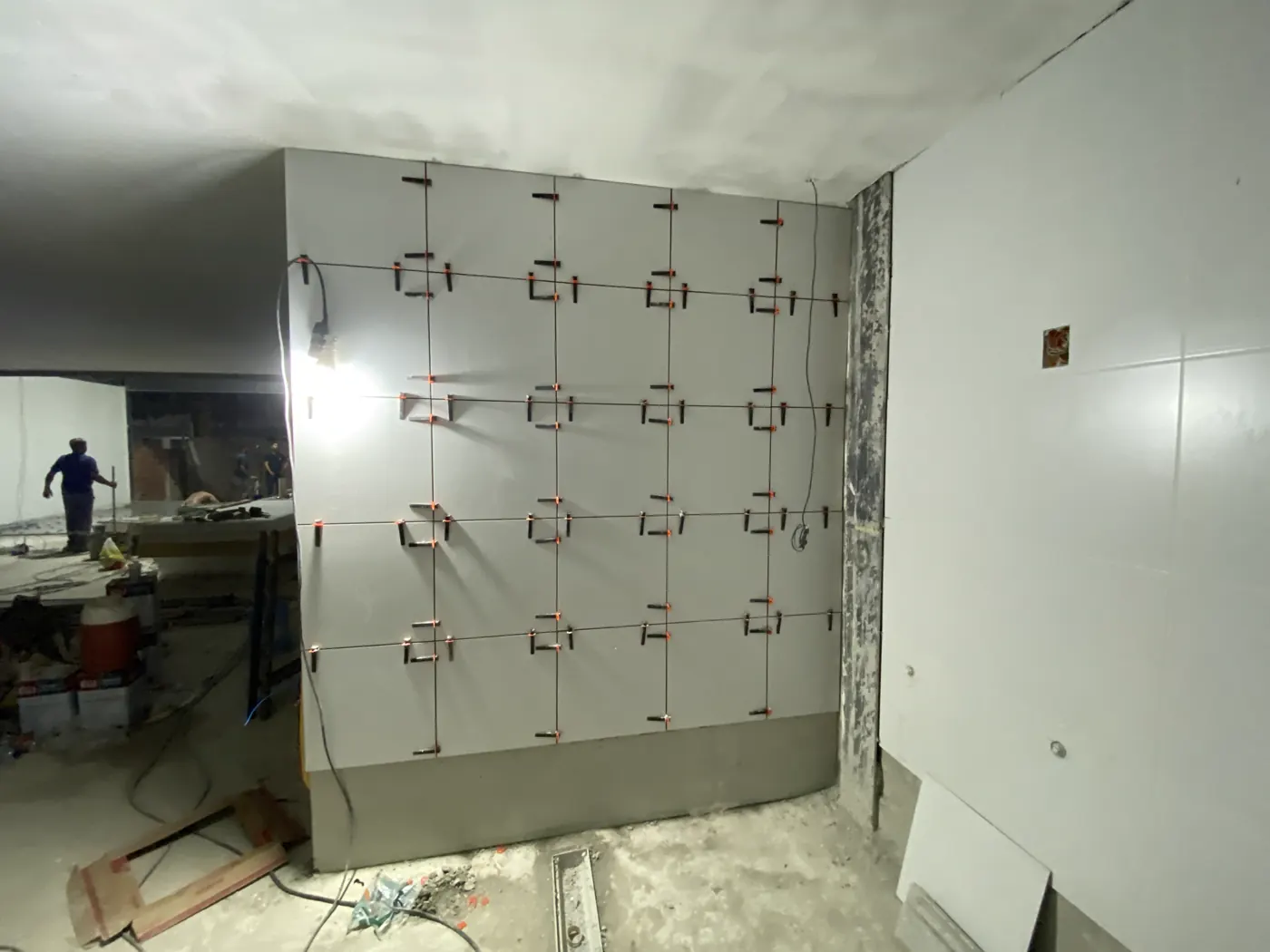

Revestimento de parede
Revestimento de parede
Etapa 5 de 5

Fachada

Textura na cor da marca, pergolado na entrada e porta de enrolar.

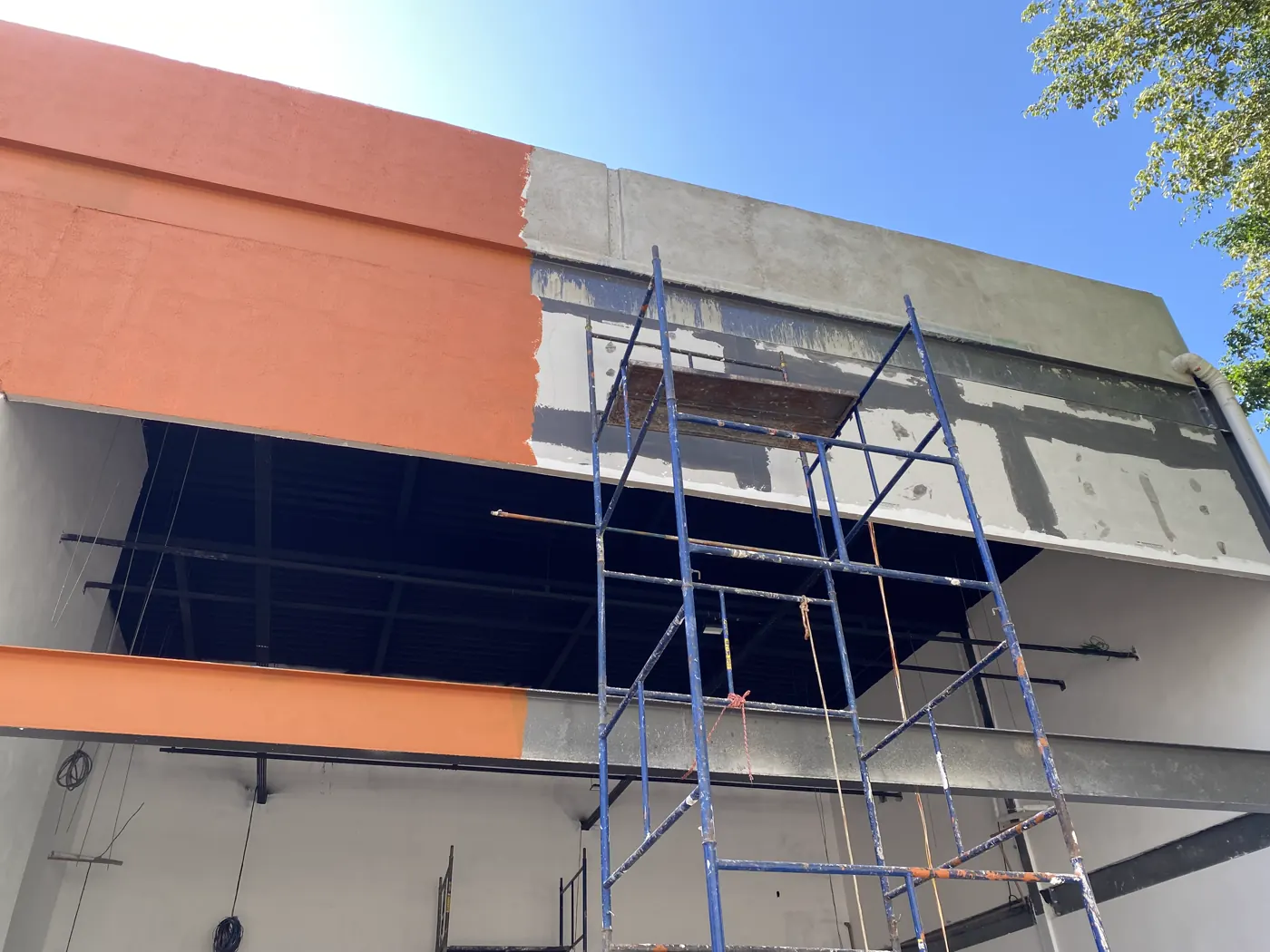

Textura na fachada frontal
Textura na fachada frontal

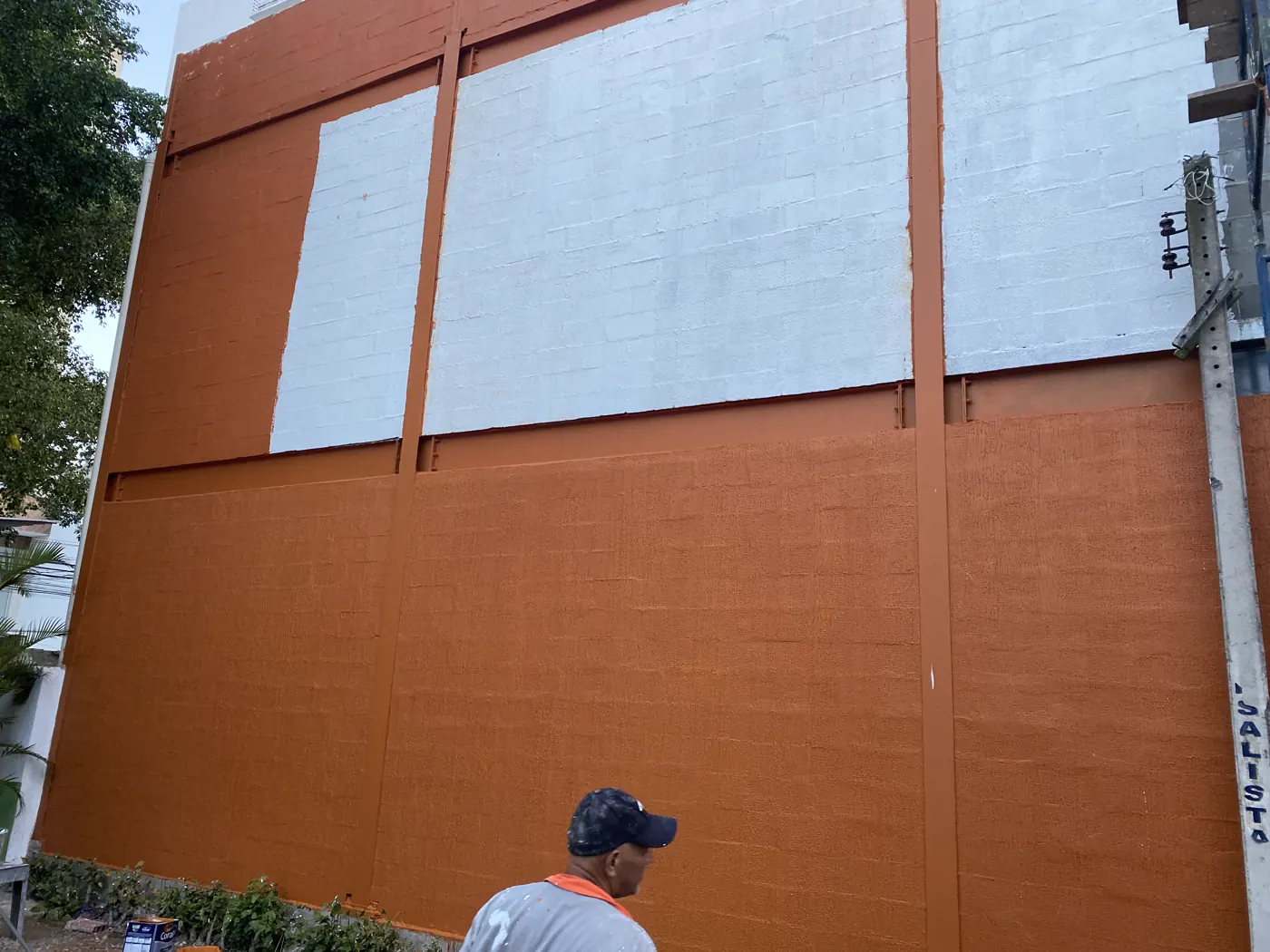

Aplicação na lateral
Aplicação na lateral

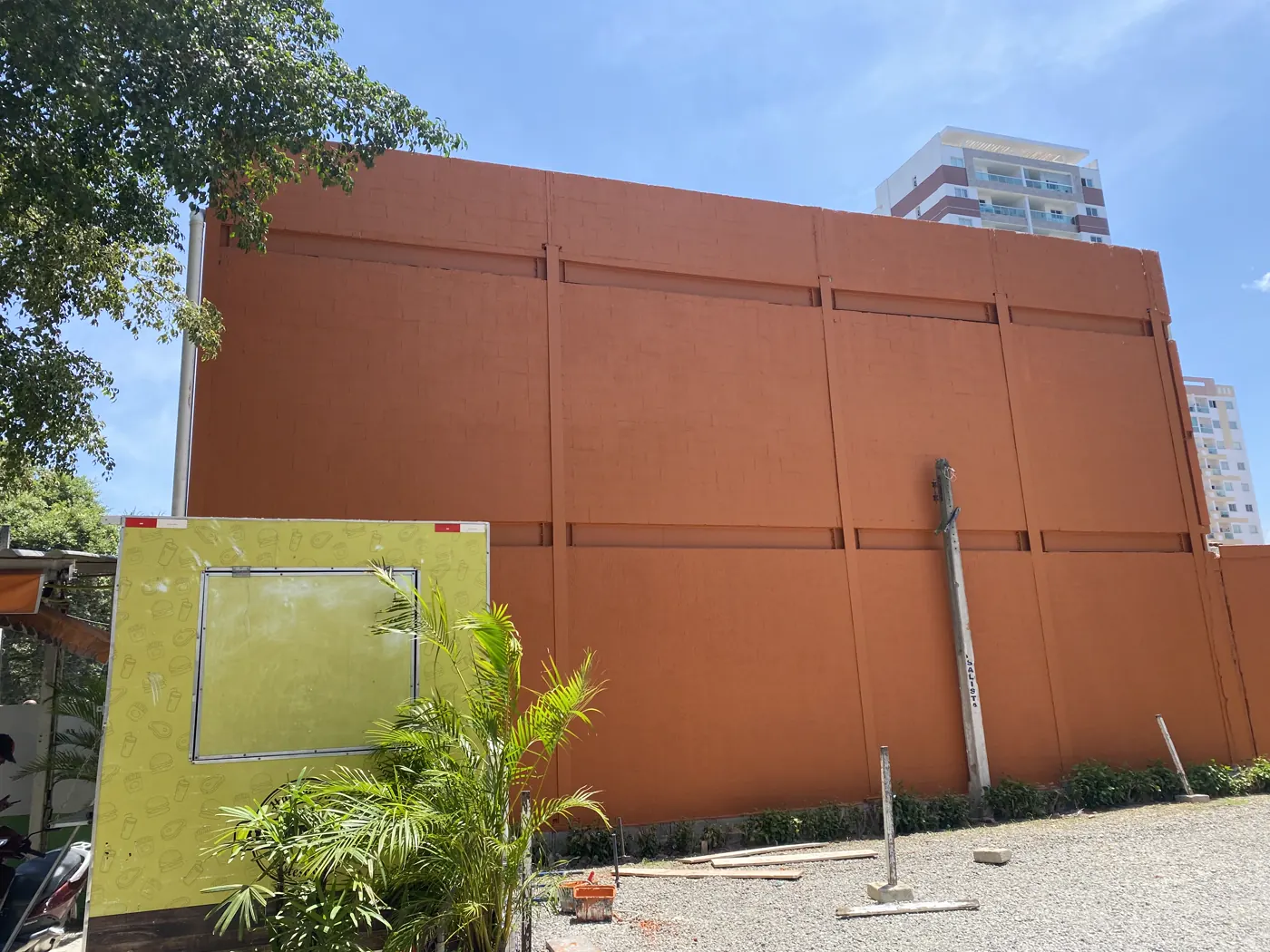

Fachada lateral concluída
Fachada lateral concluída

Etapa 1 de 5 · arraste para o lado ou use as setas

Serviços Executados

  • Esgoto e caixas de inspeção
  • Piso de concreto armado
  • Impermeabilização com manta
  • Instalações elétricas
  • Instalações hidráulicas
  • Drywall e forro
  • Porcelanato e revestimentos
  • Fachada e pergolado
  • Iluminação LED
  • Rampa e vaga acessível
  • Pintura

Entre em contato

Conte com uma equipe de especialistas para acompanhar o seu projeto do planejamento à entrega final.

11 94926-9055comercial@cgmconstrucoes.com.br
